鋼閘門的安裝前條件是否準備好?
作者:admin 發布時間:2021-04-19 瀏覽次數 :707
鋼閘門在安裝前也是需要做一些準備工作的,接下來介紹一下鋼閘門的安裝前條件是否準備好?

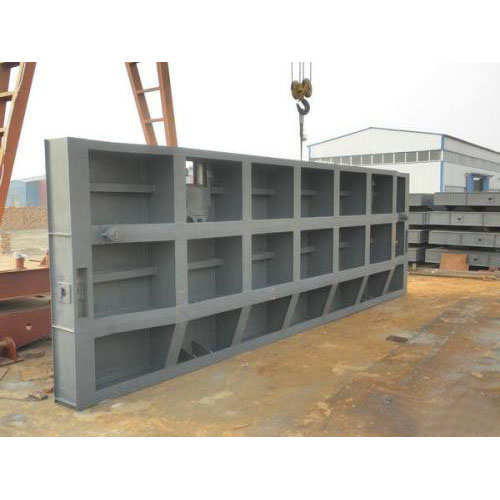

1運輸路線:工廠出口維修和快速閘門等所有部件通過左岸的重力壩和交通橋運輸到工廠進水口。半掛車運輸車輛的載荷為12t,長度為16.2m,用于倒車門部件。
軸的車輪壓力大10t。目前道路寬度約5米,以滿足運輸要求,但重力壩和左岸接縫需要清除雜物,以滿足轉彎半徑大于15米的要求。
工廠的尾水維護門和下門扇組件可以通過下游圍堰道路間接運輸到高架門機。
2行走蓋:由于單節門扇組件超過10.186t,可根據25t汽車起重量參數表檢查大起重量,但根據出廠檢驗門槽和任務門槽為6m。起重能力超過7.5m,25t汽車起重機不能滿足起重要求。為了延長提升范圍,必須在工廠出口門槽的出口處鋪設行走支撐蓋,使轎廂提升接近速度閘門槽提升點,使提升幅度達到安全的6m間隔。
